Dự án thuỷ điện Bảo Lạc A được xây dựng trên sông Gâm đoạn qua xã Cô Ba (Bảo Lạc) gồm 2 tổ máy, quy mô công suất 30 MW, điện năng trung bình 116,581 triệu kWh/năm do Công ty cổ phần thủy điện Sông Gâm làm chủ đầu tư. Hồ sơ báo cáo nghiên cứu khả thi, thiết kế cơ sở Dự án thủy điện Bảo Lạc A được Sở Công thương thẩm định ngày 9/1/2024; hồ sơ thiết kế triển khai sau thiết kế cơ sở đã được Sở Công thương thẩm định ngày 13/8/2024. Dự án hoàn thành giải phóng mặt bằng giai đoạn 1 từ giữa tháng 12/2024.

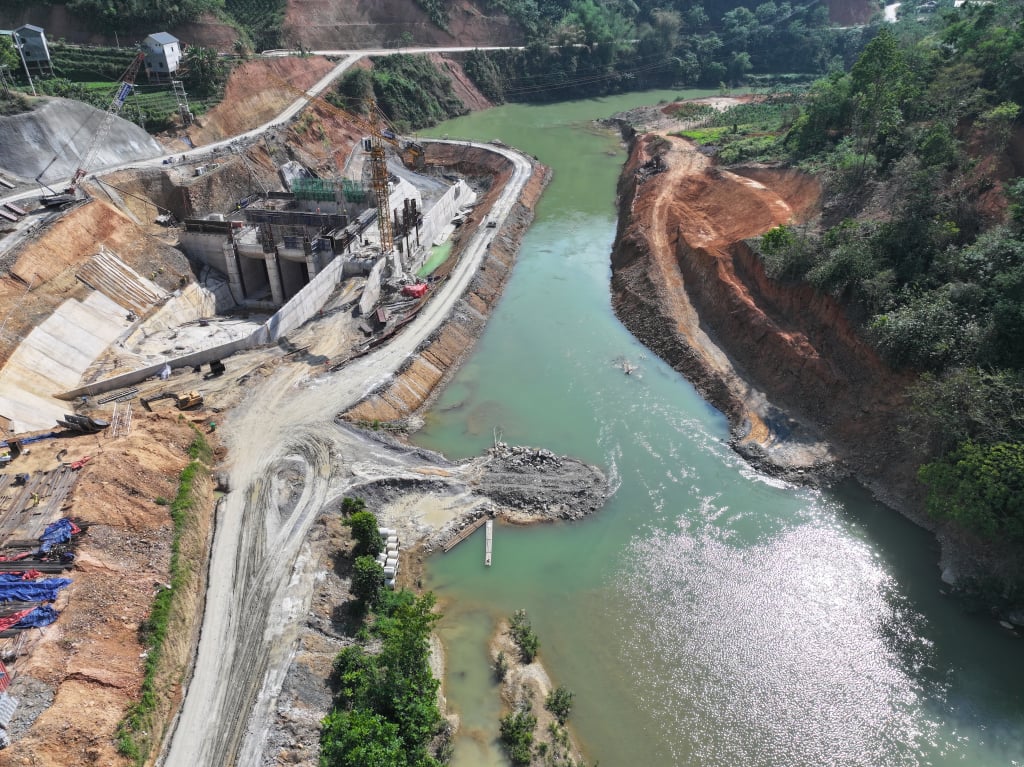

Ngay sau khi khởi công, nhà thầu tập trung nhân lực, thiết bị triển khai các hạng mục của dự án. Đến nay, sau hơn 4 tháng thi công, các nhà thầu đã hoàn thành 100% khối lượng hạng mục khu lán trại, phụ trợ, cấp điện thi công, đường thi công; khối lượng đào hố móng đê quây, đập dâng vai phải và nhà máy; khối lượng bê tông tường dẫn dòng; 64,5% khối lượng bê tông móng cống dẫn dòng, 46,5% khối lượng bê tông cửa lấy nước; 25% khối lượng bê tông đập dâng vai phải; 76% khối lượng bê tông nhà máy; 48% khối lượng bê tông kênh xả. Hiện đã nhập 75% khối lượng thiết bị cơ điện chôn trong bê tông về nhà máy. Trên công trường, các nhà thầu đang triển khai thi công các hạng mục đảm bảo tiến độ theo kế hoạch, quyết tâm bàn giao đưa vào khai thác, hoạt động sản xuất trong quý IV/2026.
Xuôi về phía hạ lưu, Dự án thủy điện Thượng Hà được xây dựng trên sông Gâm đoạn chảy qua địa bàn xã Thượng Hà (Bảo Lạc). Nhà máy gồm 2 tổ máy quy mô công suất 13MW, điện năng trung bình 44,375 triệu kWh/năm cũng do Công ty cổ phần thủy điện Sông Gâm làm chủ đầu tư. Hồ sơ báo cáo nghiên cứu khả thi, thiết kế cơ sở Dự án thủy điện Thượng Hà đã được Sở Công thương thẩm định ngày 4/7/2024; hồ sơ thiết kế triển khai sau thiết kế cơ sở được Sở Công thương thẩm định ngày 21/10/2024. Dự án hoàn thành giải phóng mặt bằng giai đoạn 1 tháng 12/2024.

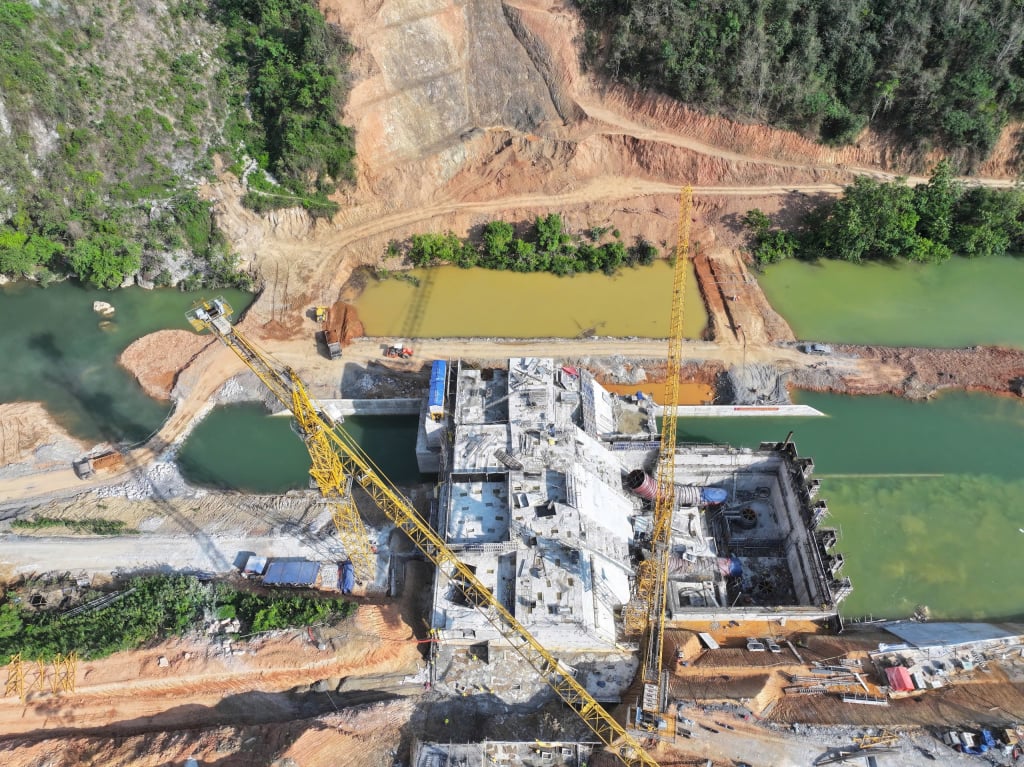

Sau hơn 4 tháng thi công, hiện Dự án thủy điện Thượng Hà đã hoàn thành 100% khối lượng xây dựng Khu lán trại, phụ trợ, cấp điện thi công, đường thi công; khối lượng đào hố móng nhà máy, đập dâng, đập tràn; khối lượng công tác bê tông tường dẫn dòng; 62,1% khối lượng công tác bê tông đập tràn, cửa nhận nước; 79,7% khối lượng bê tông cửa nhận nước. Đã nhập 73% khối lượng thiết bị cơ điện chôn trong bê tông về nhà máy. Dự án đảm bảo tiến độ theo kế hoạch, phấn đấu bàn giao đưa vào khai thác, hoạt động sản xuất trong quý III/2026, sớm hơn cam kết với tỉnh 2 tháng.
Với sự nỗ lực của chủ đầu tư và các nhà thầu, 2 dự án thủy điện trên sông Gâm đang được gấp rút triển khai các hạng mục, quyết tâm hoàn thành vượt tiến độ, sớm đưa vào vận hành 4 tổ máy với tổng công suất 43MW, đưa vào lưới điện quốc gia trên 130 triệu kwh/năm năng lượng sạch, khai thác hiệu quả tiềm năng thủy điện trên sông Gâm, góp phần phát triển kinh tế - xã hội nơi vùng cao biên giới.
