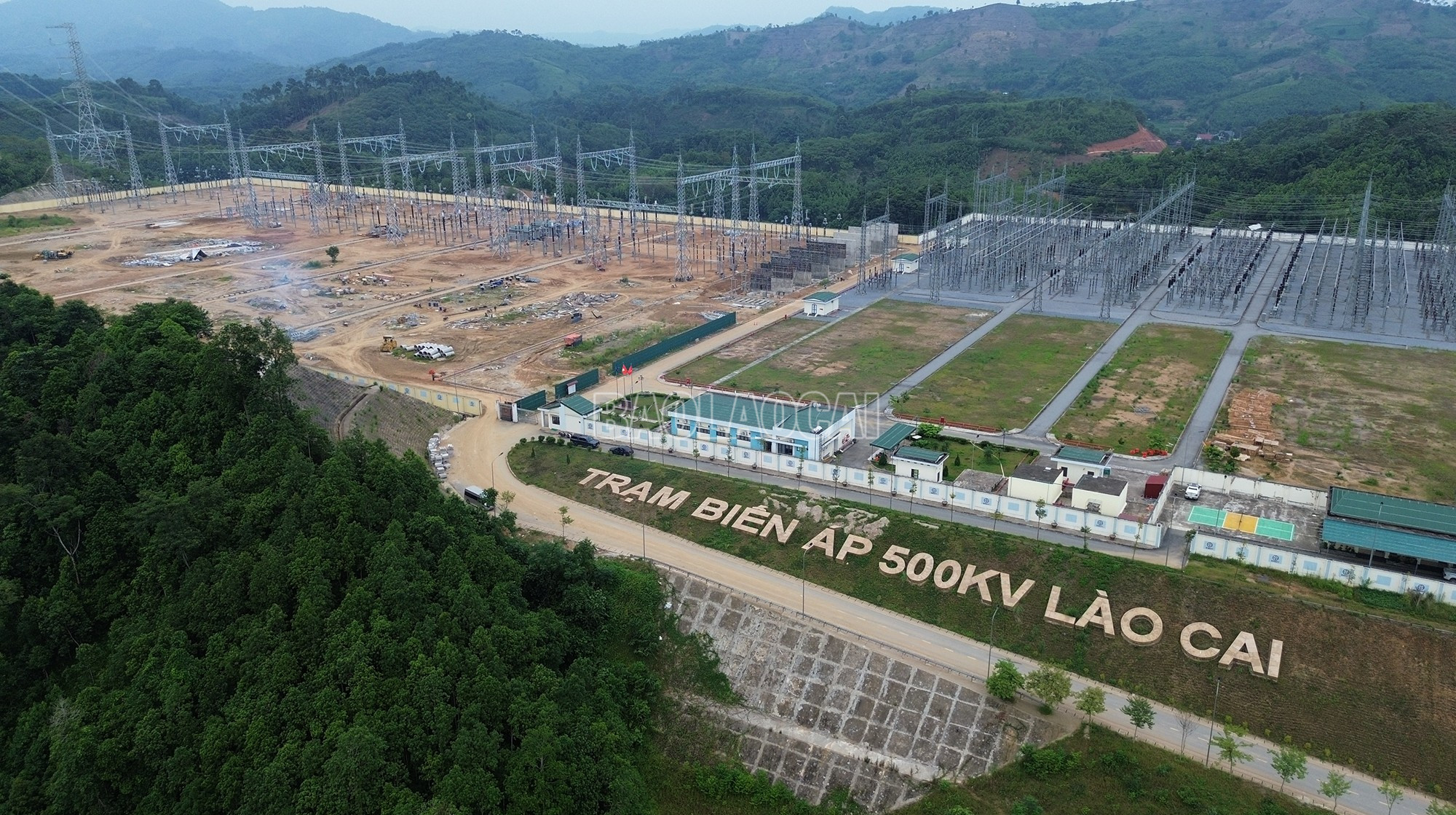

بدأت أعمال بناء المرحلة الثانية من محطة محولات لاو كاي 500 كيلو فولت في مارس 2025، والتي أنشأتها شركة المساهمة PC1 Group.
حتى الآن، تم إكمال الجزء المتعلق بالبناء، بما في ذلك العناصر التالية: أساس عمود البوابة، أساس عمود دعم المعدات، غرفة التحكم، خزان مياه الإطفاء، خندق الكابلات، أساس آلة المقاومة وأساس المحول...

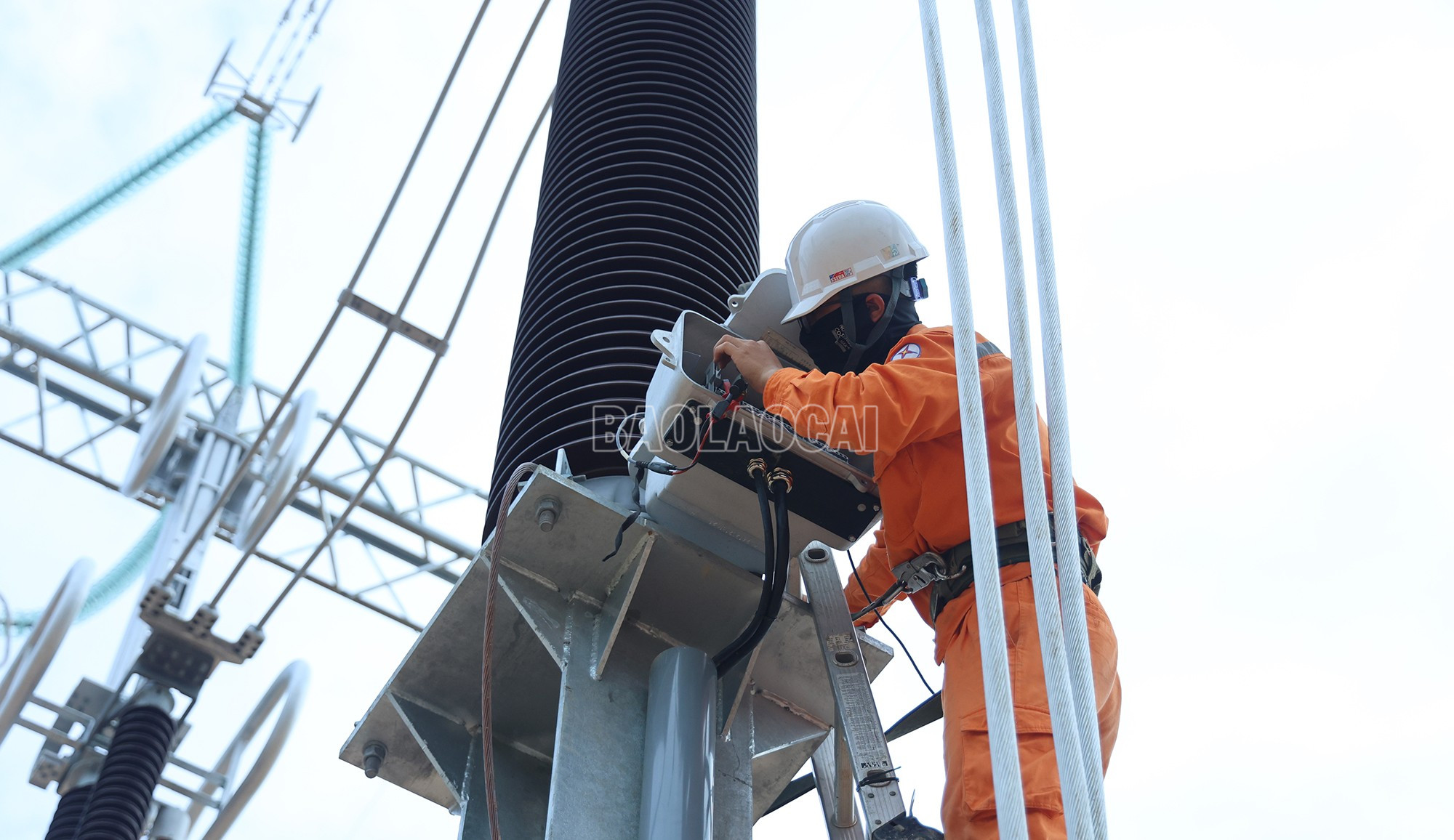

كما أكمل المقاول تركيب أعمدة البوابة، والمقابس، وموزعات قضبان التوصيل، والمعدات الأساسية (مفاتيح العزل، والخزف الرأسي، وTU، وTI) ويستعد لتثبيت قاطع الدائرة.

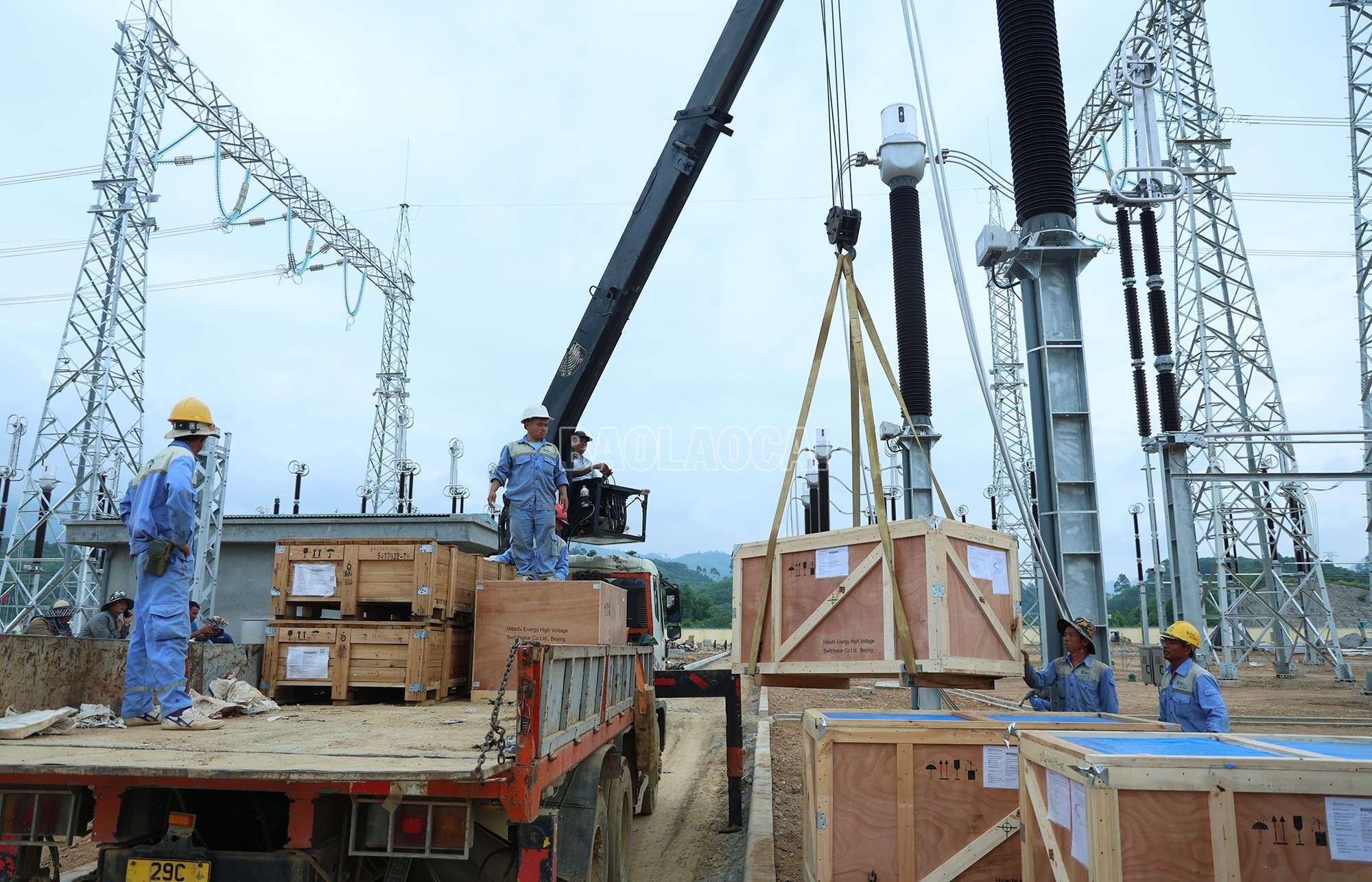

تم تركيب المفاعل 98MVAr (المنقول من مؤسسة نقل الطاقة الوطنية) بواسطة شركة نقل الطاقة 1 وهو مؤهل للاختبار.
خلال عملية البناء، واجه المقاول العديد من الصعوبات بسبب الطقس غير المستقر، والحرارة الشديدة من مارس إلى مايو، ثم في يونيو ويوليو، كانت هناك العديد من العواصف الرعدية الطويلة الأمد، مما أثر على تقدم البناء.

ونظرا لأهمية المشروع، قام المقاول بحشد أقصى قدر من الموارد البشرية ومعدات البناء، وتعزيز روح "التغلب على الشمس والمطر"، والعمل في "3 نوبات، 4 نوبات"...
وقال ممثل شركة المساهمة العامة PC1 Group إنه مع التقدم الحالي، يلتزم المقاول بأن عناصر البناء ستفي بالشروط الفنية للتشغيل في 19 أغسطس 2025.
