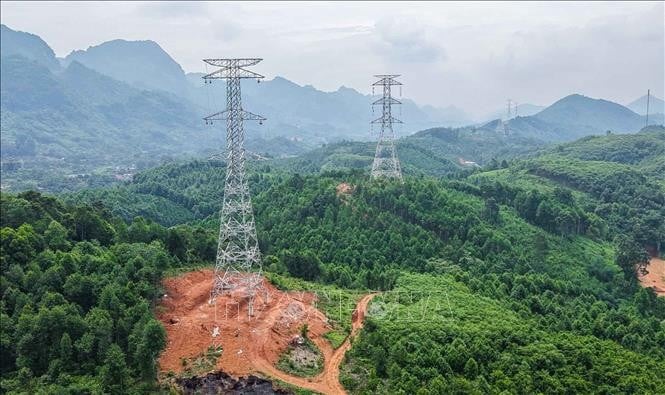

مواقع VT9 - VT16 تابعة للحزمة HH1 التي نفّذها المشروع المشترك لشركة سونغ دا للإنشاءات والخدمات المساهمة - مجموعة PC1 المساهمة - شركة دونغ آنه لتصنيع الأعمدة الفولاذية المحدودة. تتضمن الحزمة الأولى من المشروع 51 موقعًا للأعمدة، من VT1 إلى VT52، مرورًا بمقاطعة لاو كاي.
صرح السيد دو كوانغ خاي، نائب مدير مجلس إدارة مشروع الطاقة الأول، بأن إنجاز أولى مراحل سحب الأسلاك يُعد إنجازًا هامًا، يُجسّد روح "التغلب على الشمس والمطر" في وحدة البناء. وفي الوقت نفسه، تُشكّل هذه النتيجة حافزًا قويًا وتشجيعًا للفرق والمجموعات والمقاولين الآخرين العاملين حاليًا في موقع البناء، بهدف ضمان تقدم أعمال سحب الأسلاك في المشروع.
لتحقيق هذه النتيجة، واجه مجلس إدارة مشروع الطاقة 1 والمقاول العديد من التحديات وتغلبا عليها. في الواقع، خلال تنفيذ العمل في المواقع VT9 - VT16، كانت هناك أوقات لم يوافق فيها السكان على نقل المعدات والمواد عبر الطرق السكنية. في الوقت نفسه، كانت طبيعة الإنشاء معقدة، حيث كانت مواقع الأعمدة في منطقة سحب الأسلاك هذه تقع جميعها على تلال مرتفعة. بالإضافة إلى ذلك، كان الطقس غير مواتٍ، حيث شهدت منطقة المشروع هطول أمطار غزيرة لمدة أسبوع تقريبًا، مما أثر بشكل كبير على أعمال بناء الأساسات ونصب الأعمدة ومد الأسلاك وسحبها على طول المسار بأكمله.
في مواجهة هذه الصعوبات، طبّق مجلس إدارة مشروع الطاقة الأول العديد من الحلول المتزامنة. ففيما يتعلق بإدارة موقع البناء والإشراف عليه، جهّز المجلس إدارات متخصصة للعمل في مواقع الأعمدة للتنسيق الفوري مع السلطات المحلية والمقاولين لحل أي مشاكل أو صعوبات قد تنشأ أثناء عملية سحب الأسلاك. وفي مجال تطهير الموقع، نسّق المجلس بشكل وثيق مع السلطات المحلية لحشد المتطوعين لدعم بناء المشروع، ووافق على قطع الأشجار في ممرّ المسار لتسريع وتيرة العمل.
كما عيّن مجلس إدارة مشروع الطاقة الأول موظفين مؤهلين للتواجد في موقع البناء بانتظام لتوجيه المقاولين، وحل المشكلات بسرعة، وتسليم العمل للانتقال سريعًا إلى المرحلة التالية من البناء. وفي الوقت نفسه، وجّه المقاولين إلى استغلال فترة هدوء الأمطار لتسريع تنفيذ المشروع.
من جانب المقاول، قال السيد نجوين كاو نغوك، نائب المدير العام لشركة سونغ دا للإنشاءات والخدمات المساهمة، إن الوحدة طبقت التكنولوجيا الحديثة، باستخدام كاميرات الطيران لنشر خطوط الطعم في الهواء وآلة الفرامل، مما يساعد على تقصير وقت نشر الخطوط وسحبها، وتجنب الحاجة إلى خفض الخطوط عدة مرات، مما يتسبب في إهدار الوقت وإطالة التقدم.
"هذه الطريقة مفيدة جدًا في ظروف التضاريس الصعبة، حيث لم يتم تطهير ممر الطريق بالكامل؛ فهي تساعد على تقليل تأثير الكابلات على المنازل والأشجار والمحاصيل الواقعة أسفل ممر الطريق." - قال السيد نجوين كاو نغوك.
في السابق، كانت الحزمة رقم 1 أول حزمة تُنجز جميع أعمال حفر الأساسات في مشروع خط نقل الكهرباء لاو كاي - فينه ين بجهد 500 كيلو فولت. وانطلاقًا من عزمها على التعاون مع المستثمر، أعلنت شركة مقاولات الحزمة رقم 1 استعدادها لدعم وتقاسم العبء مع وحدات البناء الأخرى لتنفيذ العمل في موقع البناء، سعيًا لتحقيق الهدف الأسمى: تشغيل المشروع في 19 أغسطس 2025، وفقًا لتوجيهات رئيس الوزراء .
المصدر: https://baolaocai.vn/duong-day-500kv-lao-cai-vinh-yen-hoan-thanh-keo-day-nhung-khoang-neo-dau-tien-post647904.html
